宁波中金石化有限公司动力站二期扩建工程4号锅炉第一根钢架成功吊装

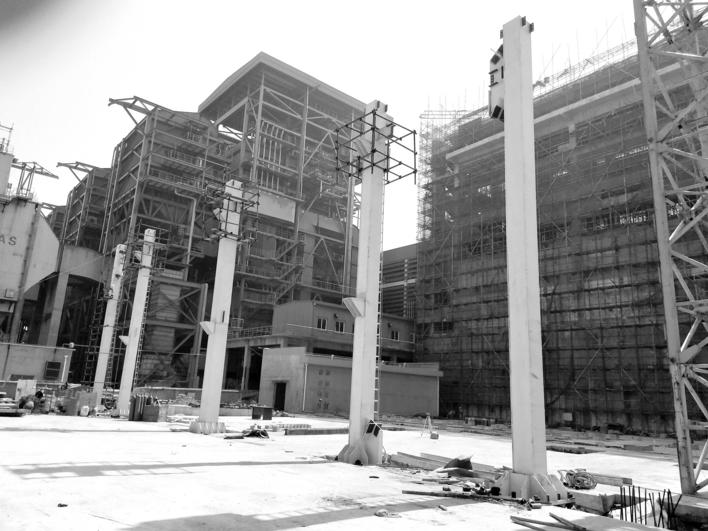

3月16日,浙江省工业设备安装集团有限公司第五分公司承建的宁波中金石化有限公司动力站二期扩建工程4号锅炉第一根钢架成功吊装。这标志着该项目建设施工正式拉开帷幕。 该项目位于浙江省宁波市镇海区澥浦镇,施工主要内容包括两台670吨/时循环流化床锅炉、两台额定功率50兆瓦凝汽式汽轮机和1台额定功率20兆瓦背压式汽轮机,以及配套主厂房区域、除尘区域、脱硫区域等相关区域的安装工作。安装工程总工期14个月,合同额约1.2亿元。
