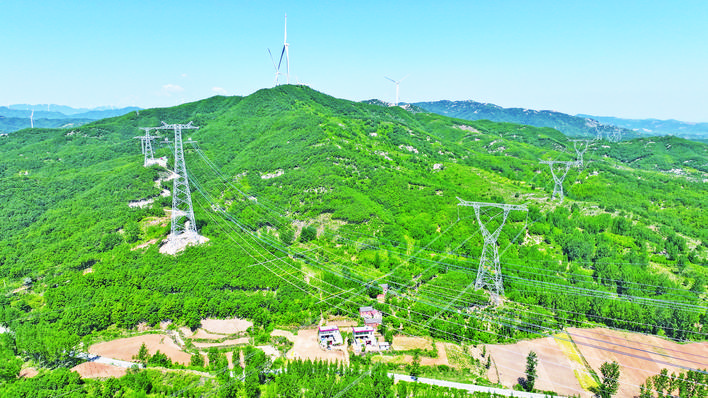

本报讯(通讯员 徐迎华 郭丰润)五一劳动节期间,由中国安能二局承建的陕北—安徽±800特高压直流工程(豫4标),正在进行关键性节点建设工作,这是国内首次在同一标段内实施的“特高压跨特高压”密集交叉施工。5月4日,随着现场工作负责人向工作许可人汇报长南1线停电工作终结,标志着继陕武线、豫阳线之后,陕北-安徽±800千伏特高压直流线路工程成功完成全部三条特高压线路跨越任务。
陕皖特高压工程是我国构建新型电力系统、建设新型能源体系战略部署的重点工程,该工程线路全长1069公里,总投资超200亿元,预计于2026年建成。该工程投运后,每年将向华东地区输送电量超360亿千瓦时,其中可再生能源电量占比超50%,可替代华东地区煤炭消费约1400万吨。中国安能二局承建的陕北-安徽±800千伏特高压直流线路工程(豫4标)线路路径长度共123.885公里,新建铁塔236基。
此次跨越施工,豫4标在34天内连续跨越1000千伏豫阳线、±800千伏陕武线和1000千伏长南1线共3处特高压线路,不仅刷新了全国特高压工程密集交叉施工的强度和难度纪录,也为陕皖直流工程的按期建成投运及其效益的发挥奠定了坚实基础。
目前,项目施工已进入冲刺阶段。项目部表示将认真总结梳理本次密集跨越的实践经验,高标准推进后续工程建设,早日实现陕皖特高压直流工程投产发电,提升电力供应水平,推动绿色转型发展。
