6月15日,由陕建集团总承包,陕建八建集团负责施工的陕西省外第一个超高层项目——武汉太平洋金融广场,在经过严格的资料审查和相关检测后,顺利通过桩基工程验收。
验收小组对项目桩基工程质量给予了高度评价,一致认为其符合规范要求,资料齐全,验收合格。这标志着该项目自2018年10月16日开工以来,经过地下连续墙、桩基、土方、内支撑等一系列分部分项工程的艰苦攻关,取得了阶段性的胜利。
该项目由35层办公楼、5层办公裙房、地下整体3层车库及设备用房组成。塔楼核心筒结构体系,办公裙房及地下室为框架结构。出屋面采用钢结构,最高点171.55米。基坑支护形式为两墙合一地下连续墙加3道钢筋砼支撑以及中深管井降水支护体系,两侧各设置一排三轴水泥土搅拌桩止水帷幕,地基采用泥浆护壁成孔灌注桩。仅地下连续墙、桩基、钢筋砼支撑工程钢筋总用量多达5182吨,相当于半个埃菲尔铁塔的用钢量,混凝土用量约为30500立方米。

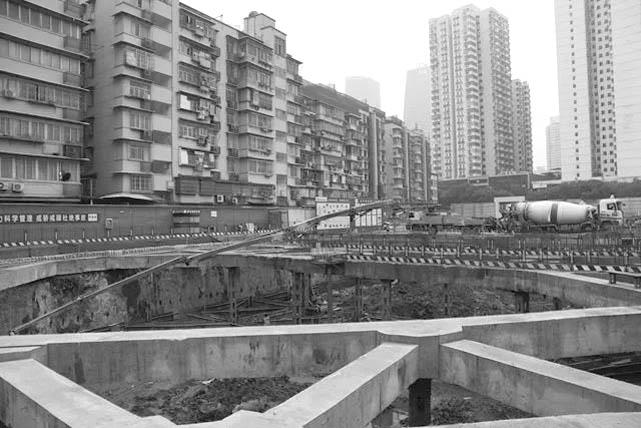

项目距轨道交通2号线、7号线仅7米,距西北湖仅125米。南侧距多栋天然地基居民楼约5米,现场施工场地狭小,几乎无可利用场地。东西长约150米,南北宽约60米,规划净用地面积8529.15平方米,基坑占地面积7035.8平方米。
2018年10月16日,项目管理人员进场后,项目部首先进行临舍、临水临电、洗车台布置,随后设置水泥浆制备、渣土堆放区域。调配挖掘机、拉土车等机械进场,进行机械调试等准备工作。准备就绪后,开始地下连续墙墙两侧和桩长17.5、28.1米等三轴水泥土搅拌桩止水帷幕施工,两台桩机东西分向,套打施工,形成闭合。2018年11月29日施工完毕。
2018年12月21日,首副地下连续墙成槽。厚度为1000毫米和800毫米,成槽深度可达50余米的两墙合一地下连续墙,在武汉地区极为少见。每幅钢筋笼长达50米(约15层楼高),单幅钢筋笼重量约52吨。其中地下连续墙混凝土强度等级为水下C35P10,具有水下不分离、自密实性、低泌水性和缓凝等特点,这对成槽后混凝土限时浇筑要求非常严格,且地连墙仅上部28米进行了三轴搅拌桩加固,下部易发生塌孔。项目部管理人员自行研制了深处泥浆取样器,更客观、便捷地检测了深处泥浆指标,施工过程中未发生塌孔现象。地下连续墙原设计74幅,经项目部研究后和设计单位沟通,优化为70幅,钢筋笼两次吊装拼接改为一次性整体吊装。不仅有效保障了施工安全,也提升了施工效率,节约建设成本20余万元。最终,70幅地连墙历时122天于2019年5月5日全部顺利完工,比原计划提前25天。
2019年5月13日项目进入桩基施工阶段,其中塔楼工程桩151根,车库工程桩357根,支护结构立柱桩77根。在仅有7000多平方米的施工现场,却布设了13台大型机械,狭小的场地使施工部署难上加难。项目部面对各种不利因素,不等不靠主动出击,通过BIM场布模拟,合理规划,将现场搭设的工人生活区、钢筋加工车间、材料堆场等临时设施均随工程进度灵活调整位置。采取“白加黑”24小时不间断作业的抢工模式,2019年7月,项目部合理规划将甲方委托的第三方监测单位纳入项目总承包管理体系,并且地下连续墙检测全部为一类墙、桩基承载力检测满足规范要求,得到了甲方与监理的一致认可,甲方在表扬信中,称赞项目管理团队“作风优良、善于学习、敢打敢拼。充分展现了陕建铁军的施工风范……”
2019年8月5日,该项目桩基施工提前完工。9月18日,一层支撑栈桥顺利完成浇筑。在施工期间,支撑平面间距小,无法形成运输坡道,栈桥仅设置在一层支撑标高处,未形成单向贯通车道,且未延伸至基坑底部,渣土车辆无法进入开挖面,两次倒运量大。现场仅能利用栈桥作为出土运输道路。栈桥施工完成后需28天养护达到强度后,才能进行土方作业,工期影响大。为了使栈桥板混凝土赶在军运会停工前浇筑,停工期间正好进行养护,不影响后续施工。项目管理人员主动加班加点,以各工种穿插作业,不等不靠,采取“5+2”“白+黑”三班倒,不仅为项目缩短了工期,而且为后期施工打下了扎实的基础,从而获得了甲方与监理的一致好评。2019年10月13日项目经理部被授予“优秀合作方”荣誉称号。
2019年11月6日,项目进入第二层土方开挖阶段。为了确保土方施工万无一失,项目部提前安排部署、合理规划,不仅提前和当地有经验的土方施工队伍反复商讨,还邀请湖北省首席专家袁内镇先生为首的专家团队对调整后的施工方案再次评审、咨询。调动大小13台挖掘机,分段倒运,每日拉土270车次,仅10余天出土33000多立方米,为第二层支撑施工开辟了“新天地”。
今年以来在疫情的影响下,项目部始终密切关注相关信息,积极与甲方和当地政府相关部门沟通。5月1日晚,在项目所有人员到岗后,项目部第一时间召开了以“有效防疫、安全复工”为主题的专题会议,进行安排部署,一手抓疫情防控,一手抓复工复产。
项目施工现场,要求施工人员佩戴口罩、保持距离,井然有序地进行入场前的测温、消毒、防护检查、登记,随后开始在施工现场各个分区、分组管控的作业面内有序施工。挖掘机、吊车等机具机械进入现场前也是先消毒再进场,无一例外,无一放松。项目所有管理人员及劳务人员于5月7日进行了核酸检测。
自此武汉太平洋金融广场项目一“建”重启,项目部在持续抓好疫情防控工作的同时,全体员工以高昂的斗志,投身大干热潮,向着既定的目标豪情满怀、勇往直前,誓把失去的时间抢回来,做到目标不变,任务不减。
截至目前,土方开挖、桩基工程均已完成。项目部在做好疫情防控常态化的同时,积极开展集团三年质量整体提升行动,落实安全生产责任,正在准备2.5米厚大体积筏板施工。
